Le Conseil départemental de la Haute-Savoie poursuit les travaux d’aménagement destinés à sécuriser la route départementale 22 sur la commune de Vinzier. Entièrement financé par le Département, ce chantier d’envergure, engagé pour une durée de cinq ans, fait l’objet de fermetures de route adaptées à l’avancement des travaux.
Un axe stratégique à sécuriser
Surplombée par une falaise dont les composants se délitent, la route départementale 22 permet d’accéder à la vallée d’Abondance depuis la route départementale 902 et la centrale EDF de Bioge.
En 2018, un éboulement conséquent au niveau du tunnel de Gurnel a conduit le Département à engager des études approfondies afin de sécuriser durablement cet itinéraire.
Ainsi, début avril 2024, un chantier d’ampleur a démarré. Il consiste à :
- élargir le tunnel existant ;
- installer des galeries pare-blocs sur plusieurs secteurs.

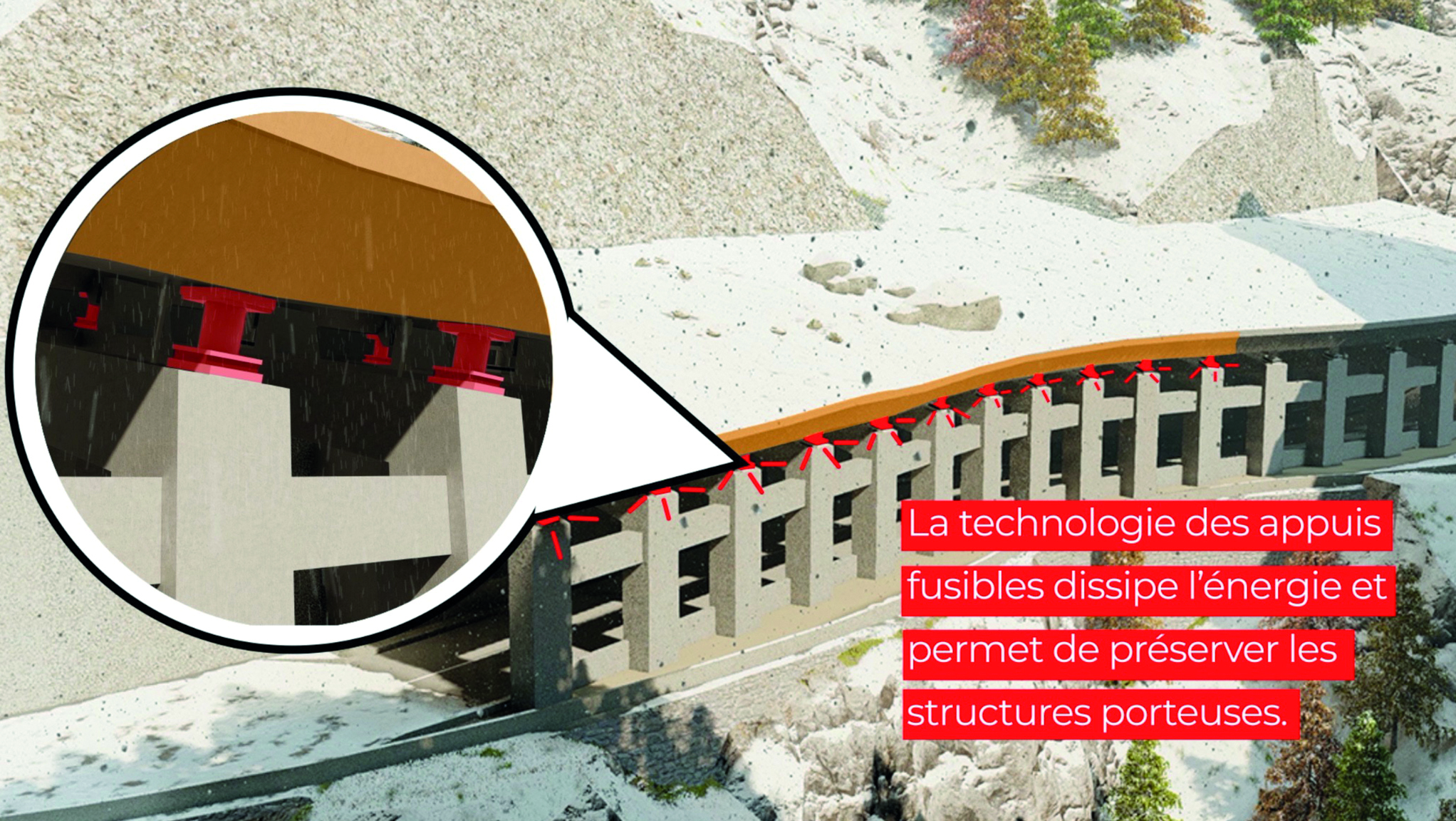

Ces nouvelles galeries se distinguent des ouvrages traditionnels rigides par la technologie employée : elles seront capables de dissiper l’impact de potentiels éboulements en se déformant. Elles seront également équipées d’éclairages latéraux afin de renforcer la sécurité, notamment pour les cyclistes.
Mise à jour – Fermeture prolongée
Au début de l’hiver 2025-2026, des difficultés géotechniques sont apparues sur le chantier. Ces contraintes ont nécessité la mise en œuvre de travaux de sécurisation complémentaires particulièrement délicats, incluant la pose de grillages et l’installation d’un nouvel écran de protection en amont de la route.
À cette période de l’année, les opérations sont particulièrement sensibles et doivent être conduites avec prudence.
Malgré les efforts mobilisés, les conditions rencontrées ne permettent pas d’envisager une réouverture à la circulation cet hiver comme initialement prévu (la route étant habituellement rouverte entre décembre et avril).
En conséquence, la route départementale 22 restera fermée toute l’année 2026. La prochaine réouverture est désormais prévue en décembre 2026.
Le Département remercie les usagers et riverains pour leur patience face aux désagréments occasionnés. À terme, ce chantier permettra un accès modernisé et durablement sécurisé à la vallée d’Abondance.
Exergue :
Le montant de l’opération s’élève à 80 000 000 € TTC financés à 100 % par le Département.
VIDEO 3D
Encart :
Les travaux entraineront une fermeture totale de la route, en dehors des périodes hivernales. Voir déviations.
🚦2024
• Printemps : stabilisation et renforcement du massif pour l’élargissement du tunnel
• Été : réouverture temporaire à la circulation
• Automne : terrassements et mise en place de la structure portante du tunnel
🚦2025
• Finalisation du tunnel
• Sécurisation générale
• Début des travaux des galeries
🚦 2026
• Suite des terrassements
• Fondations
• Réalisation des poteaux d’appui
Route fermée toute l’année – réouverture prévue en décembre
🚦 2027 / 2028
• Suite et fin des galeries : appuis, remblaiement, dalles, finitions
Déviations :
Depuis Thonon : via Saint-Paul-en-Chablais, Vinzier et Chevenoz
Depuis Morzine : via le Biot, le col du Corbier (Dronzin le Mont) et Bonnevaux.
